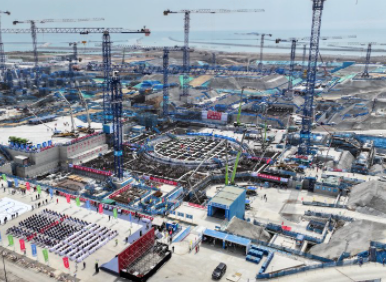

2025年5月7日10时16分,随着一声令下,中广核工程承揽的华能石岛湾核电扩建一期工程2号机组核岛启动第一罐混凝土浇筑(以下简称FCD),标志着2号机组主体工程正式开工建设。
本次浇筑的反应堆厂房筏基位于公共筏基中心区域,浇筑半径27m,厚度3.7m,浇筑方量8517m³,预计将连续浇筑58个小时。
华能石岛湾核电扩建一期工程是中广核工程承揽的首个集团外“华龙一号”项目,具体承揽业务包括工程设计及技术服务、设备联合采购和供货、施工管理技术支持等。为保障2号机组FCD及后续连续施工,中广核工程石岛湾项目部联合华能石岛湾核电开发有限公司、供应商及其他参建单位成立党员攻坚队及先锋队,充分发挥党建引领业务的作用,有序推进2号机组FCD设计图纸出版、所需预埋设备供货和调配、核岛负挖、基坑验槽及现场准备等各项工作。截至4月底,2号机组核岛土建施工图出版率达35.2%,所需预埋管道和贯穿件均按期到货满足现场需求,为2号机组顺利开工和后续连续施工奠定坚实基础。
华能石岛湾核电扩建一期工程1、2号机组自2023年7月31日获核准以来,在华能石岛湾核电开发有限公司全面统筹下,中广核工程石岛湾项目部稳步推进设计、设备、施工管理支持和项目整体管理等各项工作,助力1号机组于2024年7月28日实现主体工程开工;1号机组设计出图、采购合同签约高质量推进;设计与设备采购协同推进、数字化控制系统提资固化率和大宗材料清单准确性等工作提升显著;1号机组核岛及周边厂房、常规岛、联合泵房平衡推进持续创优。
